Directrices de instalación para el cliente

Estas directrices se aplican a la instalación de equipos de TI por parte del cliente en centros de datos Equinix IBX y permiten el cumplimiento de las normas y políticas de Equinix. La instalación incorrecta puede afectar al rendimiento del equipo e impactar las reclamaciones del Acuerdo de nivel de servicio. Consulte Diseño del centro de datos para obtener más información.

Eficiencia energética de los servidores​

Los equipos de TI del cliente representan aproximadamente el 70 % de la energía consumida en los centros de datos Equinix (según la eficacia anual del consumo de energía (PUE) global de Equinix de 1,42 a diciembre de 2023). La aplicación de las funciones de gestión de energía del servidor integradas permite reducir el consumo de energía, reducir las emisiones de carbono y mejorar la fiabilidad de los equipos. En algunos casos, este es un requisito legal (por ejemplo, los Países Bajos). Revise la configuración de los equipos DE TI y aplique estas medidas cuando proceda.

Energy Star proporciona una visión general de los enfoques para implementar la gestión de energía de servidores integrada y orientación sobre la reducción del uso de energía de servidores inactivos . Asegúrese de que los servidores tengan habilitada la refrigeración de velocidad FAN variable. Esto mejora la eficiencia de los sistemas de refrigeración del centro de datos y permite la fiabilidad del servidor a temperaturas elevadas (Directrices térmicas TC9.9 2021 de la Sociedad Americana de Ingenieros de Calefacción, Refrigeración y Aire Acondicionado (ASHRAE), sección 2,4.5).

Instalación y funcionamiento de los equipos del cliente​

El equipo del cliente no debe apilarse ni descansar sobre ningún otro equipo y debe fijarse de forma segura dentro de un cabinet o rack. Los componentes más pesados o de mayor calor deben instalarse en las secciones inferiores de un cabinet para hacer un uso eficaz de la refrigeración suministrada. Equinix puede exigir que se retire el equipo del cliente que suponga un riesgo para la seguridad o que interfiera injustificadamente con las operaciones de Equinix u otro cliente.

Equipo fijo de forma segura en un rack

Armarios abiertos​

No se recomienda la utilización de armarios abiertos y racks abiertos de dos o cuatro postes para equipos activos debido a la deficiente contención del aire. El equipo activo debe instalarse en cabinets cerrados siempre que sea posible.

El equipo pasivo puede instalarse en un cabinet abierto. Cuando se utilice, el cabinet abierto debe estar ubicado dentro del pasillo caliente. Los armarios abiertos no deben colocarse al final de un pasillo, ya que esto puede obstruir las puertas de contención del final del pasillo.

Las implementaciones existentes se mejorarán cuando sea posible en asociación con Equinix.

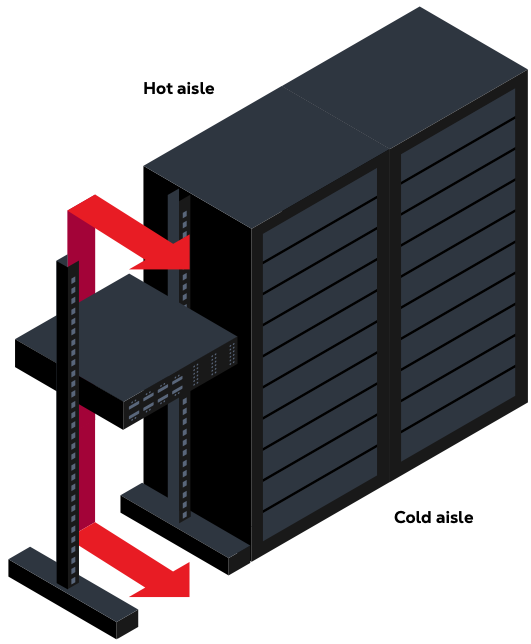

Abra el cabinet con poca contención de aire

Política de gestión del flujo de aire​

La correcta instalación de los equipos y los pasillos frigoríficos herméticos son fundamentales para mantener los equipos informáticos dentro de los rangos de temperatura y humedad especificados y, al mismo tiempo, respaldar unas operaciones sostenibles y eficientes desde el punto de vista energético.

Para proteger los equipos de los clientes del riesgo térmico y mejorar la eficiencia energética general, Equinix está aplicando proactivamente sus requisitos de gestión del flujo de aire de acuerdo con las políticas de uso estándar de IBX secciones D6 y D9.

Para reducir el consumo de energía del centro de datos, Equinix está aumentando gradualmente las temperaturas de la sala de datos, apuntando hasta 27 °C (81 °F) en los pasillos fríos. El logro de estos objetivos requiere medidas eficaces de gestión del flujo de aire para mitigar los riesgos potenciales para los equipos del cliente. Deben evitarse fugas de aire entre los pasillos fríos y calientes. El lado del pasillo frío del armario deberá estar completamente sellado con accesorios adecuados.

Requisitos de contención de pasillos​

Todos los nuevos despliegues de clientes deben incluir sistemas de contención de pasillos calientes o fríos como parte del despliegue de jaulas el primer día.

Como mínimo:

  • Los pasillos deben cerrarse hasta la altura de los armarios mediante puertas de cierre automático, paredes de jaula bloqueadas, paneles de relleno de armarios de altura completa y paneles ciegos.
  • Los pasillos fríos deben incluir techos desmontables cuando las normativas locales permitan su instalación sin modificar el sistema de extinción de incendios.
  • Todas las instalaciones de contención deben cumplir los estándares globales de diseño de Equinix.

Cuando sea posible, Equinix actualizará los sistemas de contención en las implementaciones existentes, con los costes de modernización cubiertos por Equinix. Los clientes pueden ser responsables de los costes derivados de cambios significativos en los sistemas de contención debido al cambio de tamaño de las implementaciones de jaulas o cabinets cuando se asocian a un pedido de venta.

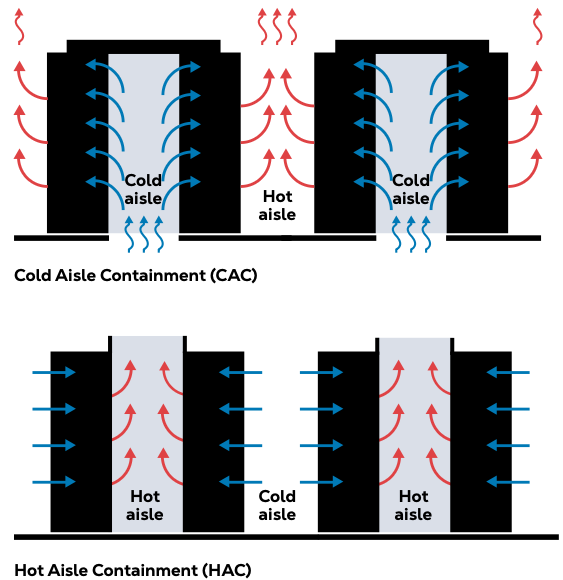

Contención de pasillo caliente y pasillo frío

Paneles de relleno de armarios​

Cuando falten cabinets enteros o se retiren de una fila o pasillo, se instalarán paneles de relleno de cabinets de altura completa. Los paneles de relleno del cabinet bloquean el espacio que el cabinet ocuparía de otro modo.

Póngase en contacto con Equinix al retirar los cabinets para programar una instalación temporal del panel de relleno del cabinet para el momento de la retirada. Cuando vuelva a instalar los cabinets, notifique a Equinix que recoja y almacene el panel.

Equinix proporciona paneles de relleno temporales de cabinet sin cargo alguno, instalados bajo pedidos de Smart Hands no facturables. Los armarios retirados durante más de tres meses requieren paneles de relleno permanentes, que Equinix instala sin cargo. Las implementaciones del primer día incluyen cargos por estos paneles en el pedido de venta.

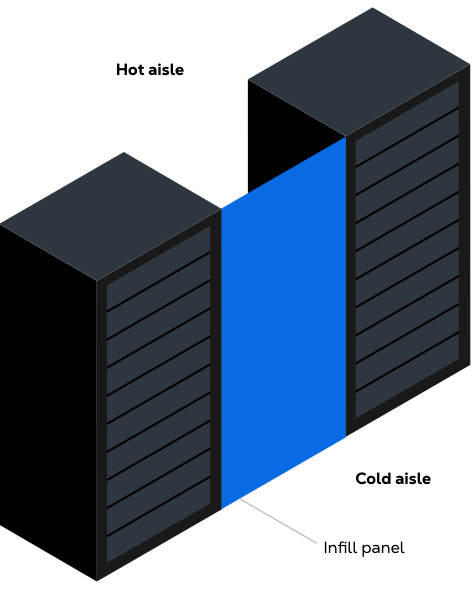

Panel de relleno del cabinet

Dirección del flujo de aire del equipo​

Equinix utiliza una configuración de pasillo caliente y pasillo frío, donde cada cabinet tiene un lado frío y un lado caliente definidos. El equipo se instalará en consonancia con el flujo de aire acondicionado, con la entrada de aire en el lado frío y la salida en el lado caliente del cabinet. Esta configuración garantiza temperaturas de admisión constantes y evita la recirculación del aire caliente. Equinix solo mantiene los SLAs de temperatura y humedad dentro del pasillo frío.

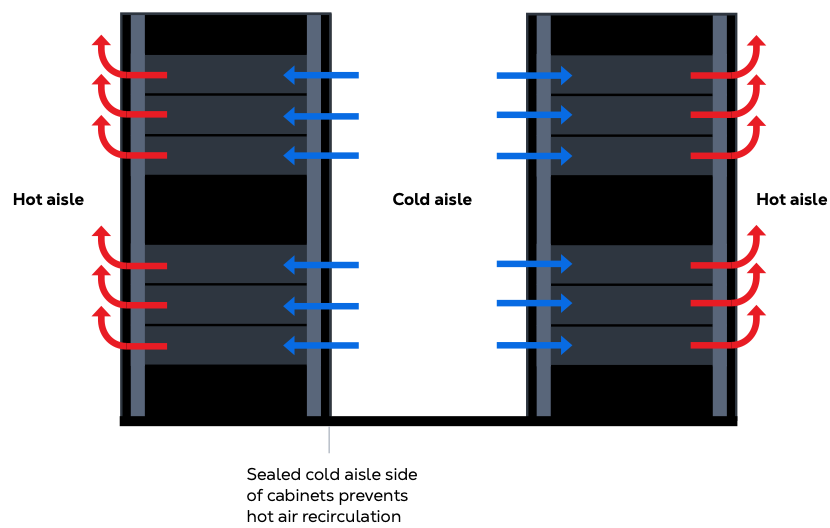

Dirección del flujo de aire del equipo

Dirección incorrecta del flujo de aire​

La dirección incorrecta del flujo de aire provoca problemas de refrigeración o mal funcionamiento del equipo, lo que afecta al Acuerdo de nivel de servicio. Las instancias existentes de dirección incorrecta del flujo de aire requieren una corrección lo antes posible.

Equinix notifica a los clientes cuando se identifican estos problemas. No compre equipos que causen problemas de flujo de aire invertido. Estos equipos siguen estando en riesgo permanente debido a las altas temperaturas de entrada del aire y causan un desperdicio innecesario de energía. Los equipos de entrada y escape de aire en los lados requieren accesorios de conductos adecuados para cumplir.

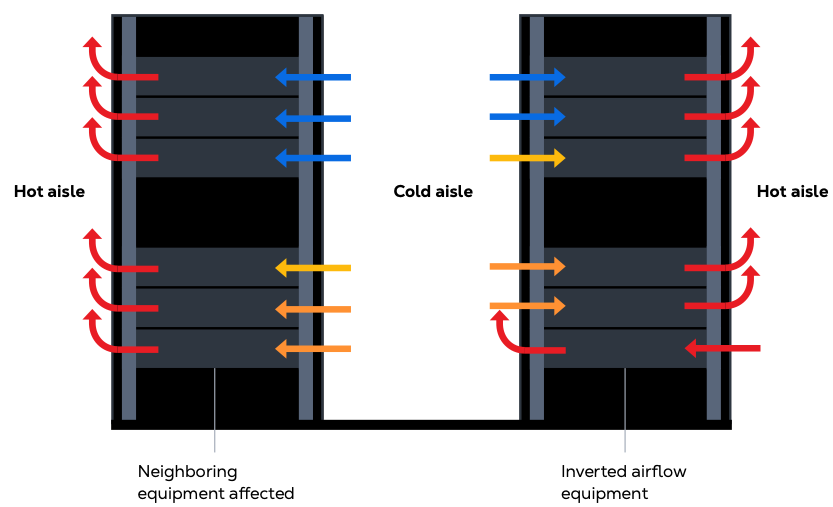

Incumplimiento del acuerdo de nivel de servicio (SLA) causado por el cliente

Contención de aire del armario​

Todas las ranuras U abiertas deben cubrirse con paneles de bloqueo . Equinix proporciona paneles de corte estándar de 19 pulgadas, 21 pulgadas o 23 pulgadas sin cargo y los pone a disposición en todo el IBX. Cuando los paneles de bloqueo estándar no encajen, el cliente proporciona o cubre el coste de productos alternativos. Los paneles no utilizados deben devolverse a las cestas proporcionadas. Los paneles Equinix deben retirarse y devolverse antes de retirar los cabinets de la sala de datos. La falta de paneles en blanco causa puntos calientes y desperdicio de energía.

Cuando los paneles de corte no pueden utilizarse para sellar las ranuras en U abiertas debido a que los cables pasan a través de ellas, las tiras de cepillo sellan la abertura. Las tiras de cepillo se montan en los rieles del cabinet utilizando fijaciones adecuadas. Equinix recomienda EZIBRUSH o una tira de cepillo equivalente.

Los huecos de aire restantes, incluidos los conductos de los cables, los huecos del carril y los paneles laterales, y la parte superior e inferior del cabinet, se llenan con tiras de espuma ignífugas . Equinix aprueba la barrera de aire derackSEAL o una tira de espuma equivalente.

Los clientes compran o proporcionan tiras de cepillo y/o espuma a su propio costo. Debe incluirse una asignación para estos accesorios en el presupuesto de despliegue inicial.

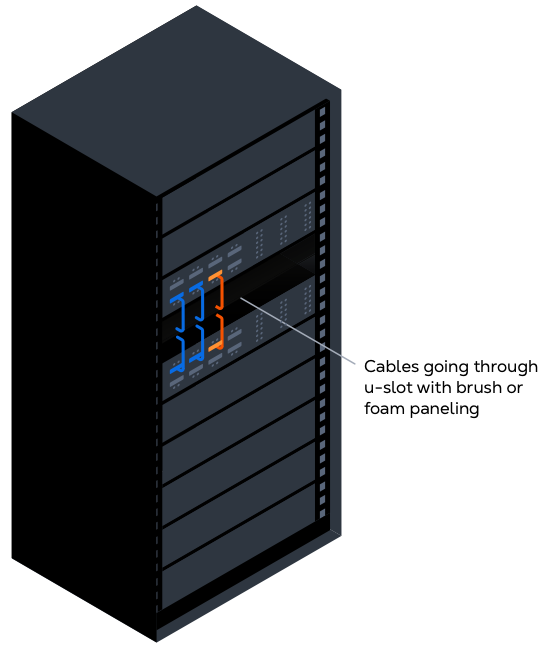

Cables que pasan por U-Slot con pincel o espuma

Cualquier equipo INFORMÁTICO empotrado (por ejemplo, equipo que no esté alineado con la parte frontal del cabinet, normalmente interruptores de red) debe instalarse con accesorios de conductos de aire que canalicen el aire frío directamente a la entrada de aire del equipo. Esto evita la recirculación del aire caliente y permite que las ranuras en U de ambos lados queden en blanco. No se permiten conductos de aire asistidos por FAN.

Las implementaciones existentes requieren adaptación si causan puntos calientes o si permanece abierta más de una ranura en U por switch. Los clientes compran o proporcionan los materiales requeridos a su propio coste. En el presupuesto de despliegue inicial debe incluirse una provisión para estas partidas.

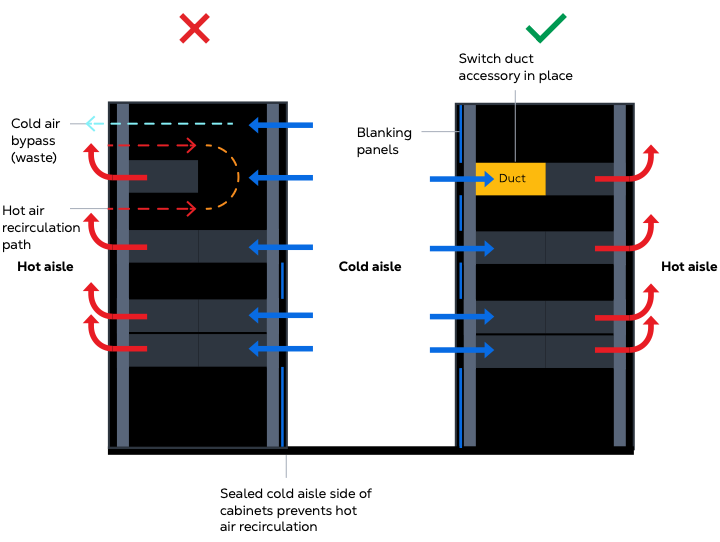

Contención de aire incorrecta y correcta

Se requieren paneles laterales en las siguientes situaciones: Cabinets de extremo de pasillo en el lado de extremo de pasillo y áreas compartidas de Colocation.

Los paneles laterales pueden retirarse en otras situaciones si el cliente garantiza que los huecos restantes en el lado frontal del pasillo frío estén completamente sellados. Es la mejor práctica retener los paneles laterales en todas las situaciones y utilizar aberturas de paso de cables dedicadas para el cableado entre cabinets.

Los huecos creados por la falta de paneles laterales deben sellarse con accesorios adecuados para sellar eficazmente el pasillo frío.

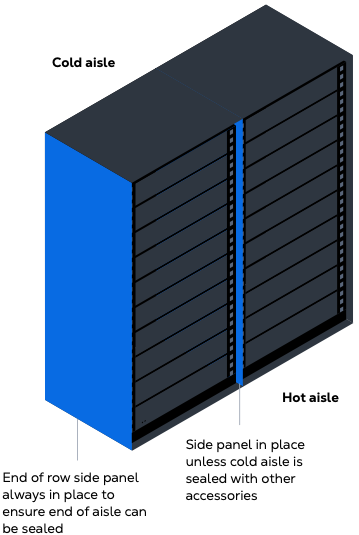

Paneles laterales para contención de aire del cabinet

Históricamente**, la extracción de paneles laterales** se ha utilizado para facilitar el cableado entre cabinets, a menudo con cables que son demasiado cortos para llegar a las bandejas de cables proporcionadas y volver al cabinet adyacente. Estas prácticas crean implementaciones que son difíciles de gestionar desde una perspectiva de cableado.

La retirada de los paneles laterales también crea espacios que son difíciles de sellar entre los rieles de montaje y el marco de la puerta del cabinet. Estos espacios representan hasta seis ranuras en U de paneles de corte faltantes por panel lateral que falta y son una fuente importante de recirculación del aire caliente y derivación del aire frío.

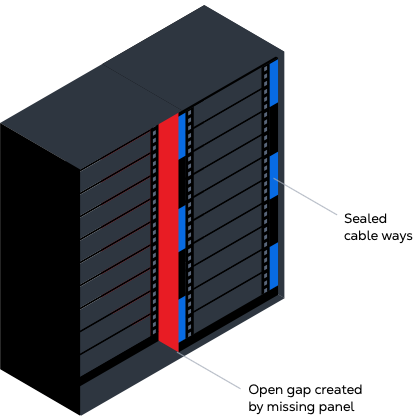

Paneles laterales para retirar la contención de aire del cabinet

Gestión de cables​

Se ha implementado una gestión adecuada de cables para que el flujo de aire no se vea obstaculizado al entrar o salir de los servidores. Si no lo hace, el equipo de TI se sobrecalienta y constituye un incidente causado por el cliente que afecta a las reclamaciones del Acuerdo de nivel de servicio. Los cables se organizan mediante gestores de cables para que no bloqueen el flujo de aire hacia o desde el equipo.

El cableado de datos para las interconexiones entre cabinets se pide a través del portal del cliente. La infraestructura general dentro de un Private Cage se utiliza para la conectividad de rack a rack dentro de la jaula. Para los cabinets en espacio Colocation compartido sin paso de cables en los paneles laterales, se requiereIntra-Customer Cross Connect.

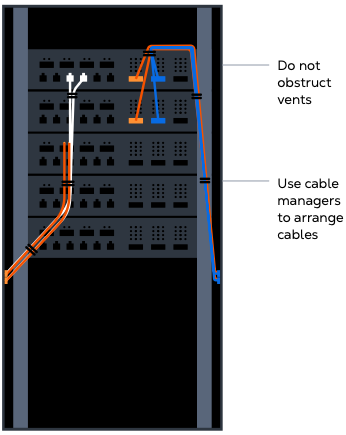

Gestión adecuada de cables

Sellado de suelos elevados​

Las entradas de cables desde el piso elevado al cabinet deben tener sellos de cepillo o ojales de goma instalados. Si se identifican los sellos que faltan, puede ponerse en contacto con Equinix . Equinix proporciona materiales de sellado de pisos elevados e instalación sin cargo para cubrir los sellos que faltan en las implementaciones existentes.

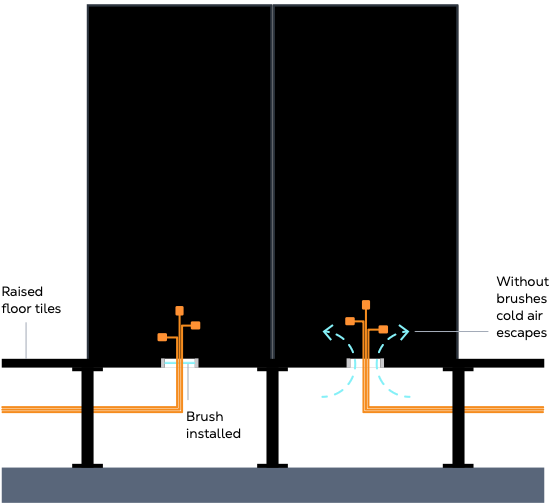

Sellado de suelo elevado

Sensores medioambientales​

Equinix utiliza sensores inalámbricos de temperatura ambiental y humedad para monitorizar las condiciones en los pasillos fríos. Actualmente no todos los sitios tienen estos sensores implementados y es posible que utilicen sensores ubicados en otras áreas. Este estándar se está extendiendo a todos los sitios.

Los sensores están conectados magnéticamente y ubicados en la cara del armario o en el techo de contención del pasillo frío. Los clientes acceden a los informes de temperatura y humedad a través de Smart View o mediante solicitud a través del portal del cliente, con Smart View que proporciona condiciones de temperatura y humedad casi en tiempo real para todo un IBX y las zonas de refrigeración donde residen sus jaulas.

Estos sensores son propiedad de Equinix y no deben retirarse del centro de datos. Antes de retirar un cabinet, se retira el sensor y se deja en la jaula.

Sensores ambientales

Alimentación y cableado externo​

El equipo de operaciones de Equinix conecta y desconecta las unidades de distribución de energía (PDU) de rack a tomas de corriente situadas debajo del piso elevado o por encima de los cabinets.

  • Con una PDU para rack trifásica instalada, las conexiones al hardware dentro del cabinet se equilibran en las tres fases. El equilibrio de fase correcto optimiza la instalación eléctrica.
  • Con un bastidor monofásico instalado, la carga se equilibra entre las dos secciones de 16 A.
  • Para la seguridad eléctrica, no se permiten cables de extensión de energía adicionales dentro del centro de datos. La infraestructura general en las áreas compartidas de Colocation no está disponible para el uso del cliente.

Si una instalación de rack no cumple con las directrices de Equinix, Equinix requiere que el cliente realice cambios. Equinix puede realizar este trabajo a través de un pedido de Smart Hands, que se carga al cliente.

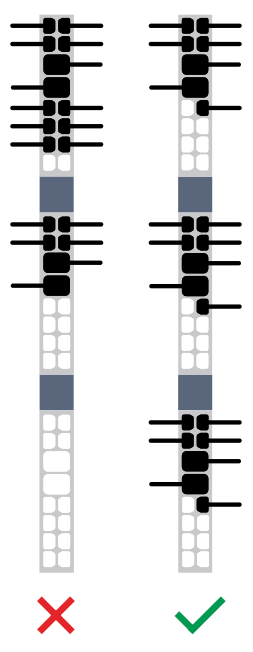

PDU trifásica desequilibrada y equilibrada

ATS en rack​

Los conmutadores de transferencia automática (ATS) en rack pueden utilizarse en circunstancias específicas para dar soporte a equipos informáticos de un solo cable.

Limitaciones

  • Los ATS en rack sólo pueden conectarse a equipos informáticos de un solo cable.
  • Cada ATS debe conectarse directamente a un circuito de alimentación redundante dedicado y separado suministrado por Equinix.
  • No se permite la conexión en cadena, incluidas las conexiones con regletas, divisores u otras unidades ATS.
  • Las unidades ATS con cable en línea no están permitidas, ya que presentan riesgos similares a los de los alargadores estándar.

Todos los equipos ATS deben cumplir las normas eléctricas aplicables, incluidos los requisitos pertinentes de Underwriters Laboratories (UL) y de la Comisión Electrotécnica Internacional (CEI).

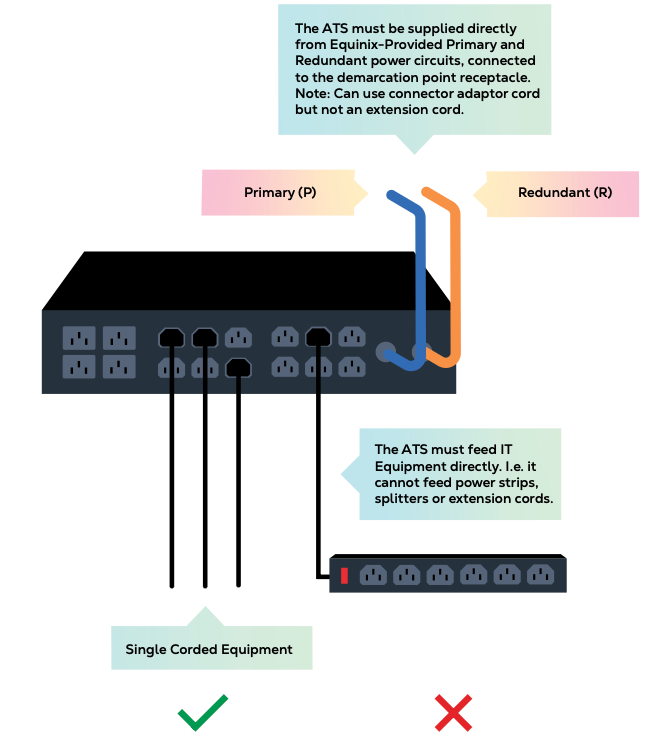

ATS en rack

Directrices de logística y almacenamiento​

No se permiten materiales combustibles, incluido el cartón, en el espacio en blanco. El equipo se desempaqueta en el área de desempaquetado designada. Todo el material de embalaje se elimina en el área de gestión de residuos. El hardware no bloquea las rutas de escape ni el acceso a los cabinets. Los materiales combustibles que quedan en una jaula o cabinet se retiran por Equinix y se facturan a las tarifas estándar de Smart Hands.

Materiales prohibidos

Operaciones y cumplimiento de Whitespace​

Las puertas de los pasillos frías y calientes se cierran inmediatamente después de su uso. Las baldosas de ventilación y el flujo de aire en los lados fríos y calientes del cabinet no están bloqueados. El acceso bajo el piso elevado solo está restringido a los empleados de Equinix.

Se requiere la eliminación de las no conformidades en las implementaciones de clientes existentes. El enfoque de remediación es flexible y puede utilizar los componentes descritos aquí para cumplir el objetivo general de garantizar que la cara frontal y el lado frío del pasillo del cabinet sean herméticos y estén completamente sellados.

Cuando Equinix identifica infracciones de políticas, se envían notificaciones. Los administradores de IBX reciben notificaciones a menos que se configuren preferencias de contacto alternativas en el portal del cliente.

Auditorías y verificación del cumplimiento​

Equinix lleva a cabo auditorías de cumplimiento de la gestión del flujo de aire periódicamente. Los programas de auditoría no se publican con antelación. Cuando se requiera una auditoría, Equinix solicitará acceso a la jaula o cabinets del cliente para realizar la evaluación.

Los clientes pueden solicitar una auditoría de cumplimiento de la gestión del flujo de aire en cualquier momento. Previa solicitud, Equinix organizará una auditoría a través de un servicio Smart Hands facturable iniciado a través del Centro global de atención a usuarios.

Proceso de remediación y aplicación​

Cuando se detecta un incumplimiento de esta política, Equinix notifica al cliente. La notificación inicial incluye imágenes del problema, a menos que el cliente tenga una política estricta de no tomar fotos. Se espera que los clientes revisen los requisitos descritos en esta política y tomen las medidas necesarias para que la jaula o cabinet afectados cumplan.

Desde el día 7 después de la notificación inicial, Equinix realiza una primera verificación para confirmar si el problema se ha resuelto. Si el problema sigue sin resolverse, Equinix emite una notificación final. La notificación final proporciona un período de tres días para que el cliente solucione el problema.

Después de que caduque el período de corrección, Equinix realiza una segunda verificación. Si el problema aún no se resuelve, Equinix iniciará un pedido de Smart Hands facturable en nombre del cliente para solucionar el problema y restablecer el cumplimiento.

Los clientes pueden solicitar una extensión del calendario de remediación o solicitar la remediación inmediata por parte de Equinix, como se describe a continuación.

Equinix no aplica acciones de remediación que requieran operaciones de apagado. En tales casos, Equinix emite un aviso recurrente cada 30 días hasta que se pueda resolver el problema.

Extensiones de remediación​

Para las no conformidades relacionadas con la contención, incluidas la falta de paneles de corte y otros accesorios necesarios para la gestión del flujo de aire, Equinix aplica un plazo de remediación estándar de 10 días. Los clientes pueden solicitar hasta dos prórrogas de 10 días cada una, durante un período máximo adicional de 20 días, para resolver el problema de forma independiente.

Las solicitudes de extensión se envían utilizando el enlace proporcionado en los correos electrónicos de notificación de cumplimiento de políticas. El enlace de extensión incluido en la notificación inicial otorga una primera extensión de 10 días. El enlace de extensión incluido en la notificación final otorga una segunda extensión de 10 días.

Si el cliente ya ha recibido la Notificación Final, sólo se dispone de una prórroga de 10 días y la primera prórroga ya no puede utilizarse.

Tras enviar una solicitud de extensión, Equinix emite un correo electrónico de recibo para confirmar que la solicitud se ha registrado.

Remediación inmediata por parte de Equinix​

Los clientes pueden solicitar a Equinix que subsane inmediatamente las disconformes de la gestión del flujo de aire identificadas. Se proporciona un enlace de solicitud en los correos electrónicos de notificación de cumplimiento de políticas. Los clientes deben utilizar este enlace para solicitar una corrección inmediata a fin de evitar acciones de corrección duplicadas o conflictivas.

Al enviar esta solicitud se inicia un pedido de Smart Hands facturable para resolver el problema. El uso del enlace de solicitud detiene automáticamente cualquier otra notificación de cumplimiento de políticas relacionada con la no conformidad identificada.

Equinix confirma la creación y finalización de pedidos a través de canales de comunicación estándar y en Equinix Customer Portal.

Pedidos de Smart Hands iniciados por Equinix​

Si un cliente recibe un pedido de Smart Hands relacionado con la aplicación de la política de gestión del flujo de aire que no solicitó, esto indica que la no conformidad identificada no se ha solucionado tras dos correos electrónicos de notificación de cumplimiento de la política.

En estos casos, Equinix inicia un pedido de Smart Hands facturable en nombre del cliente para solucionar el problema y restablecer el cumplimiento. Esta acción sigue a la finalización del proceso de notificación y verificación descrito anteriormente.

Una vez iniciado, el pedido de Smart Hands no se puede cancelar, ya que se requiere el trabajo para mitigar los riesgos operativos y de sostenibilidad en curso dentro del entorno del centro de datos. Si el pedido de Smart Hands se ha realizado por error, el cliente debe ponerse en contacto con el Centro global de atención a usuarios para que lo revise.

Notificaciones de aplicación de políticas​

Las notificaciones de cumplimiento de la política de gestión de flujo de aire se envían por correo electrónico al primer administrador principal de la lista asociado a la jaula o cabinet afectados en el Equinix Customer Portal (ECP) que tiene las notificaciones de envío habilitadas.

Las preferencias de notificación se pueden actualizar en el portal del cliente en Permisos o Notificaciones de servicios de IBX . Si ningún administrador principal tiene habilitadas las notificaciones de envío, las notificaciones se envían a todos los administradores principales asociados a la jaula o cabinet relevantes.

Excepciones de equipos de flujo de aire invertido​

En los casos en que el cliente no pueda remediar el equipo de flujo de aire invertido identificado, Equinix no requiere remediación a menos que afecte directamente a otro cliente o al entorno general del centro de datos. Equinix sigue emitiendo notificaciones cada 30 días para informar al cliente de que el equipo está operando en situación de riesgo, y es posible que no se apliquen los acuerdos de nivel de servicio térmico estándar.

Verificación de la reparación​

Antes de emitir una notificación final o, cuando proceda, iniciar un pedido de Smart Hands, Equinix realiza comprobaciones de verificación para confirmar si se ha resuelto la no conformidad identificada. Cada caso de ejecución incluye un máximo de dos verificaciones.

Durante la verificación, el personal de Equinix evalúa la jaula o el cabinet afectados para determinar el cumplimiento. Si el problema se ha resuelto, se cierra el proceso de ejecución. Si el problema sigue sin resolverse, Equinix procederá al siguiente paso de ejecución, que puede incluir la emisión de una notificación final o la iniciación de un pedido Smart Hands facturable, según corresponda.
